Простая оценка проектов
Максим Дорофеев, публикует ролики оценки проектов.
Первый уровень это простая диаграмма работ.
Зная все работы которые есть в проекте, трудозатраты на эти работы, можно в прикинуть когда работы завершатся.
Например: Студент готовится к экзамену: делает шпаргалки к билетам, прогоняет тестово весь экзамен. На каждую шпаргалку уходит от 1 до 8 часов. Он сделал таблицу с описанием работ и оценкой трудозатрат. Заносит выполненные работы в столбец «дата завершения».

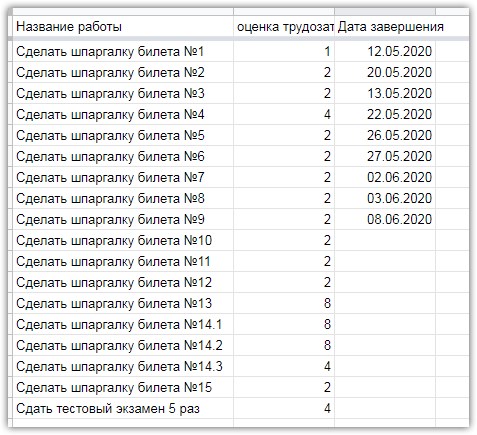

Таблица с исходными данными. Рекомендация: самая высокозатратная задача не должна быть больше в 10 раз чем самая малозатратная, в примере задачу по шпаргалке 14 билета разделили на три подзадачи.

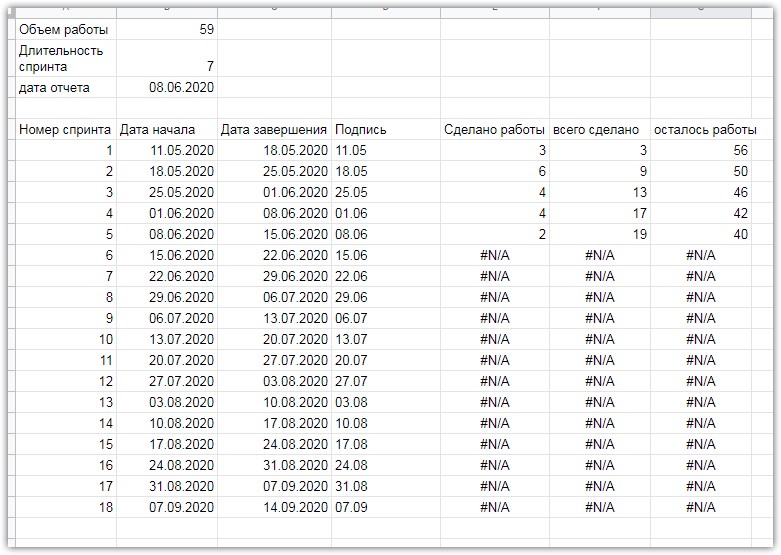

При помощи формул, получаем таблицу, по которой можно построить диаграмму.

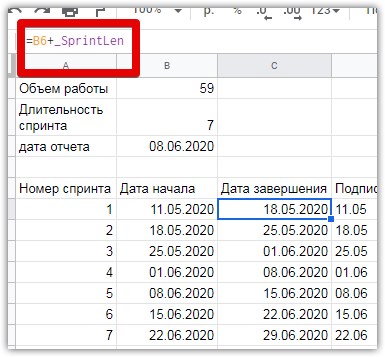

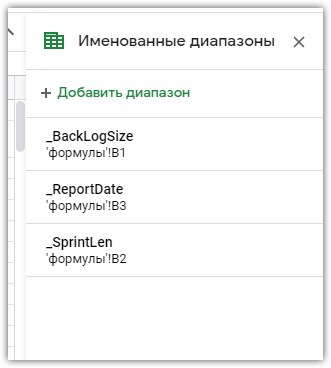

Очень удобно использовать именованные диапазоны. Тогда в формулах можно ссылаться на имя диапазона, а не на ячейку. Рекомендую вначале именованного диапазона ставить одинаковый символ, тогда вы быстро сможете найти нужный диапазон. Я ставлю символ подчеркивание «_»

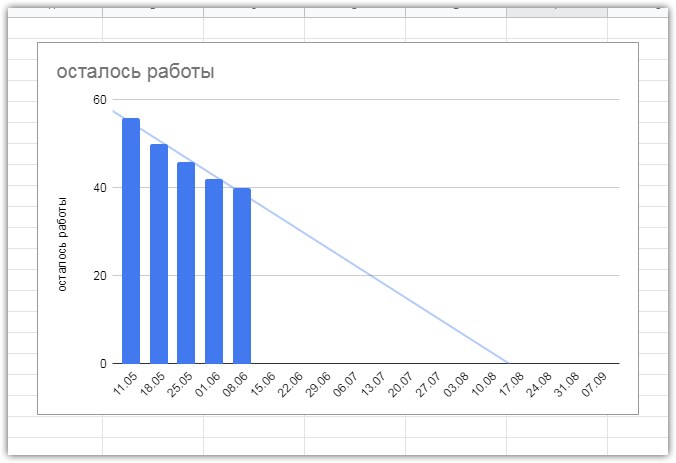

В итоге можно построить диаграмму с линией тренда и определить что студент сделает все шпаргалки к 10 августа.
Ролик в котором Максим очень подробно рассказывает про эту таблицу.
Таблица в гугл таблицах, не забудьте сделать копию перед правкой.
Таблица из ролика в экселе.
Таблица для macOS numbers.
